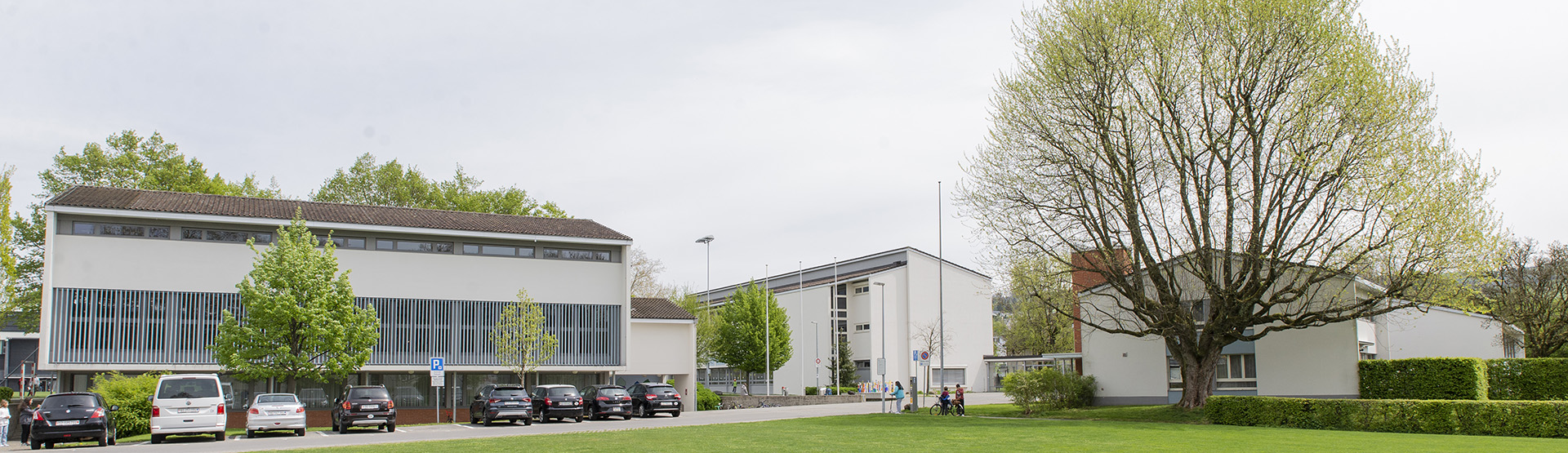

Sanierung & Erweiterung Schule Sternmatt 1
Baustelle
Vom Frühsommer 2022 bis im Jahr 2026 werden auf dem Areal der Schule Sternmatt 1 Neubauten realisiert und die bestehenden Bauten saniert und umgebaut. Eine Baustellen-Cam dokumentiert das Geschehen.
Das Wichtigste in Kürze
Am 18. März 2022 sind mit dem Spatenstich die Bauarbeiten für die erste Etappe des Bauprojekts Sternmatt 1 gestartet worden. Bis im Sommer 2024 wurden auf der Spielwiese an der Sternmattstrasse (im Volksmund Italienerwiese genannt) ein neues Mittelstufen-Schulhaus sowie ein Gebäude mit Aula und Turnhalle erstellt. Teil der ersten Etappe war auch der Neubau eines Kindergartenpavillons östlich des bestehenden Schultrakts.
Im Herbst 2024 startete die zweite Etappe des Projekts. Bis im Sommer 2026 werden die bestehenden Gebäude umfassend saniert und ertüchtigt. Aus der alten Einfachsporthalle wird ein Gebäude für die Schulergänzende Betreuung. Die Bauarbeiten können voraussichtlich ab Februar 2025 via Webcam live beobachtet werden.
Details zum Projekt

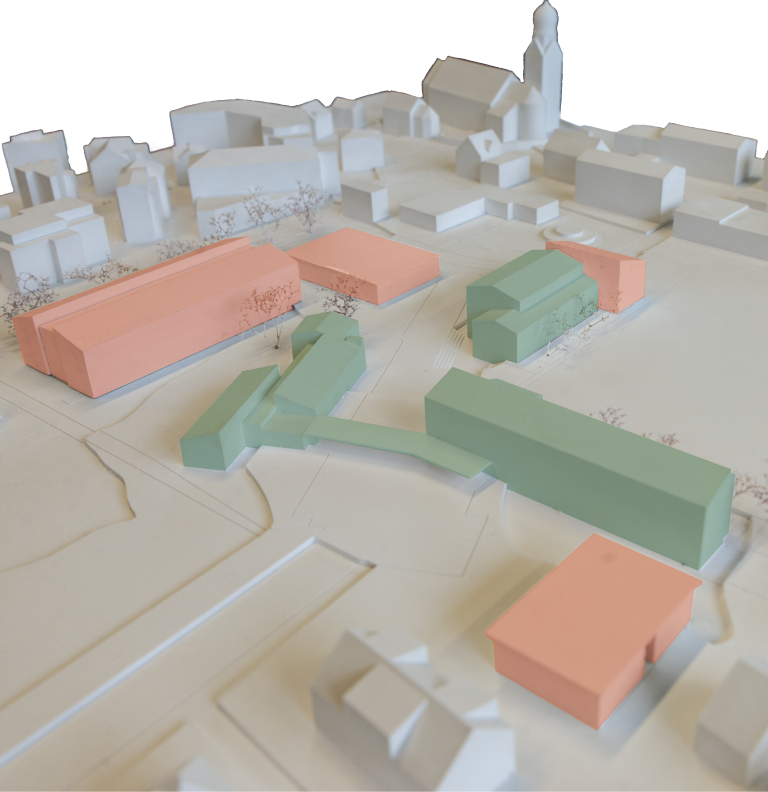

Die Schulraumplanung zeigt auf, dass der Bedarf an Schulraum im Zentrum von Baar wächst. Auf dem Areal der Schule Sternmatt 1 gibt es Potenzial, um diesen Bedarf zu decken. Der bestehende 1 ½-Züger (ein bis zwei Schulklassen pro Jahrgang) soll um einen 2-Züger ergänzt werden. Dafür wird auf der Wiese Sternmatt 1 entlang des Sternenwegs ein neues Primarschulhaus gebaut. In diesem Neubau finden Schulzimmer für die 3. bis 6. Klasse, die Bibliothek/Mediothek sowie die Informatik Platz. Dieses Gebäude wird zum neuen schulischen Zentrum der Anlage. Direkt daneben wird ein Mehrzweckraum mit Foyer und Office sowie einem überdeckten Pausenplatz realisiert. Im Untergeschoss wird eine Einfachturnhalle gebaut. Die bestehende Turnhalle genügt von der Grösse her den Ansprüchen nicht mehr. Zudem bestehen Trittschallprobleme. Das Turnhallengebäude wird deshalb um einen Anbau erweitert und in Räume für die Schulergänzende Betreuung umgenutzt. Das bestehende Schulhaus Sternmatt 1 steht unter Denkmalschutz, wird im Innern aber neugestaltet. Insbesondere werden die Schulzimmer vergrössert und Gruppenzimmer eingebaut. Die bestehenden Kindergärten am Sternenweg werden abgerissen. Als Ersatz wird im östlichen Teil des Schulareals ein Neubau mit Raum für vier Kindergärten erstellt. Vorgesehen ist zudem eine Tiefgarage mit 113 Plätzen.
Am Sonntag, 26. September 2021, haben die Baarer Stimmbürgerinnen und Stimmbürger an der Urne über einen Baukredit in der Höhe von CHF 49.11 Mio. ab. Der Kredit wurde mit 6760 Ja- und 1133 Nein-Stimmen (Ja-Stimmen-Anteil von 85.7 Prozent) deutlich angenommen. Die Stimmbeteiligung lag bei 56 Prozent.
Die Neubauten sowie die Umgestaltung und Sanierung der Altbauten sollen unter laufendem Betrieb realisiert werden. In einer ersten Etappe (Frühling 2022 bis Sommer 2024) werden das neue Schulgebäude am Sternenweg, der Mehrzwecksaal mit Turnhalle sowie der Kindergartenpavillon erstellt. In der zweiten Etappe (Sommer 2024 bis Sommer 2026) folgen die Um- und Ausbauarbeiten der bestehenden Gebäude.
Chronik / Zeitplan
13. Dezember 2017 | Die Gemeindeversammlung genehmigt einen Planungskredit in der Höhe von CHF 1'840'000 für den Wettbewerb und das Vorprojekt |
September 2018 | Start des Architekturwettbewerbs |
Mai 2019 | Unter den 34 eingegangenen Wettbewerbsbeiträgen wurde das Projekt «SABEMAT» der Huber Waser Mühlebach Architekten ETH SIA BSA, Luzern, mit dem 1. Rang ausgezeichnet |
16. September 2020 | Die Gemeindeversammlung genehmigt den Projektierungskredit in der Höhe von CHF 1'930'000. |
26. September 2021 |
Urnenabstimmung über den Baukredit in der Höhe von CHF 49.11 Mio. Die Baarer Stimmbürgerinnen und Stimmbürger haben den Baukredit mit 6760 Ja- und 1133 Nein-Stimmen (Ja-Stimmen-Anteil von 85.7 Prozent) deutlich angenommen. Die Stimmbeteiligung lag bei 56 Prozent. |
Februar/März 2022 | Abriss der Kindergärten Sternenweg |
18. März 2022 | Spatenstich Newsmeldung |

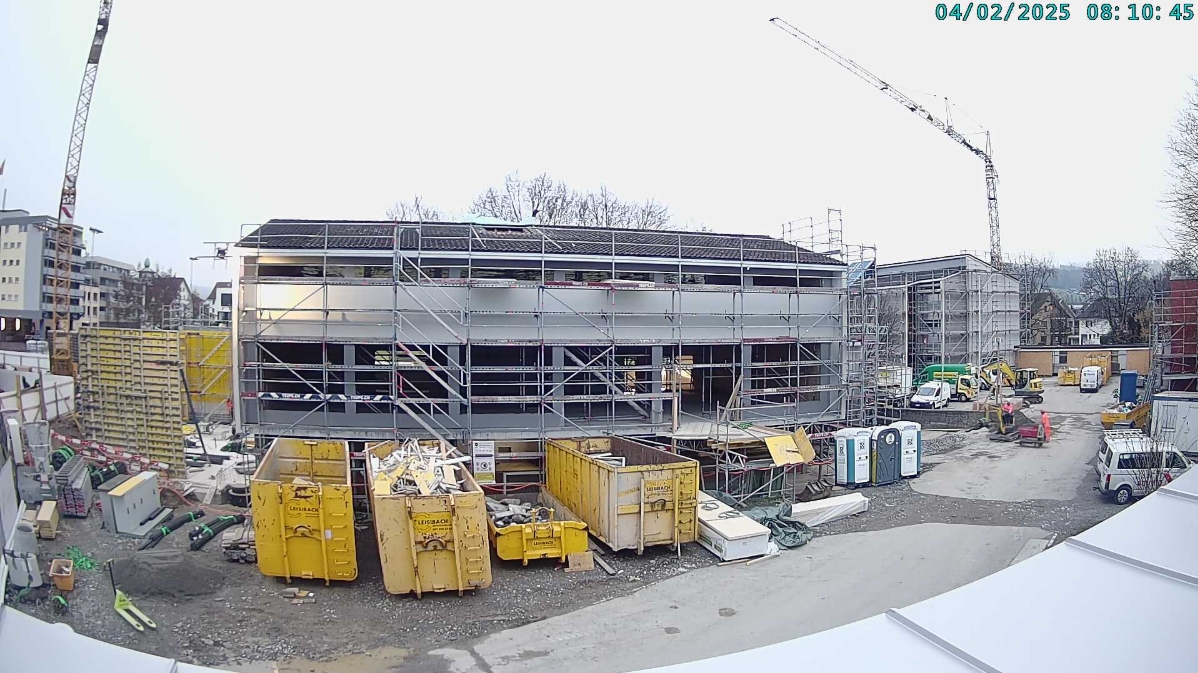

4. April 2022 | Die Baustellen-Webcam wird installiert und dokumentiert ab sofort den Baufortschritt. |
14. April 2022 | Start der Aushubarbeiten für das neue Mittelstufen-Schulhaus sowie das Gebäude mit Aula und Turnhalle |
Sommer 2024 | Bezug 1. Etappe |
14. September 2024 | Eröffnungsfeier der neuen Schule Sternmatt 1 (1. Etappe) Impressionen |
Sommer 2026 | Bezug 2. Etappe |
Zugehörige Objekte
Name | |||
---|---|---|---|
Abstimmungsvorlage (PDF, 6.95 MB) | Download | 0 | Abstimmungsvorlage |
